学校电力系统升级完成,为学生宿舍空调安装提供保障

文章来源:后勤基建处 国资处 作者:陈星月 发布日期:2024-06-17 点击数:

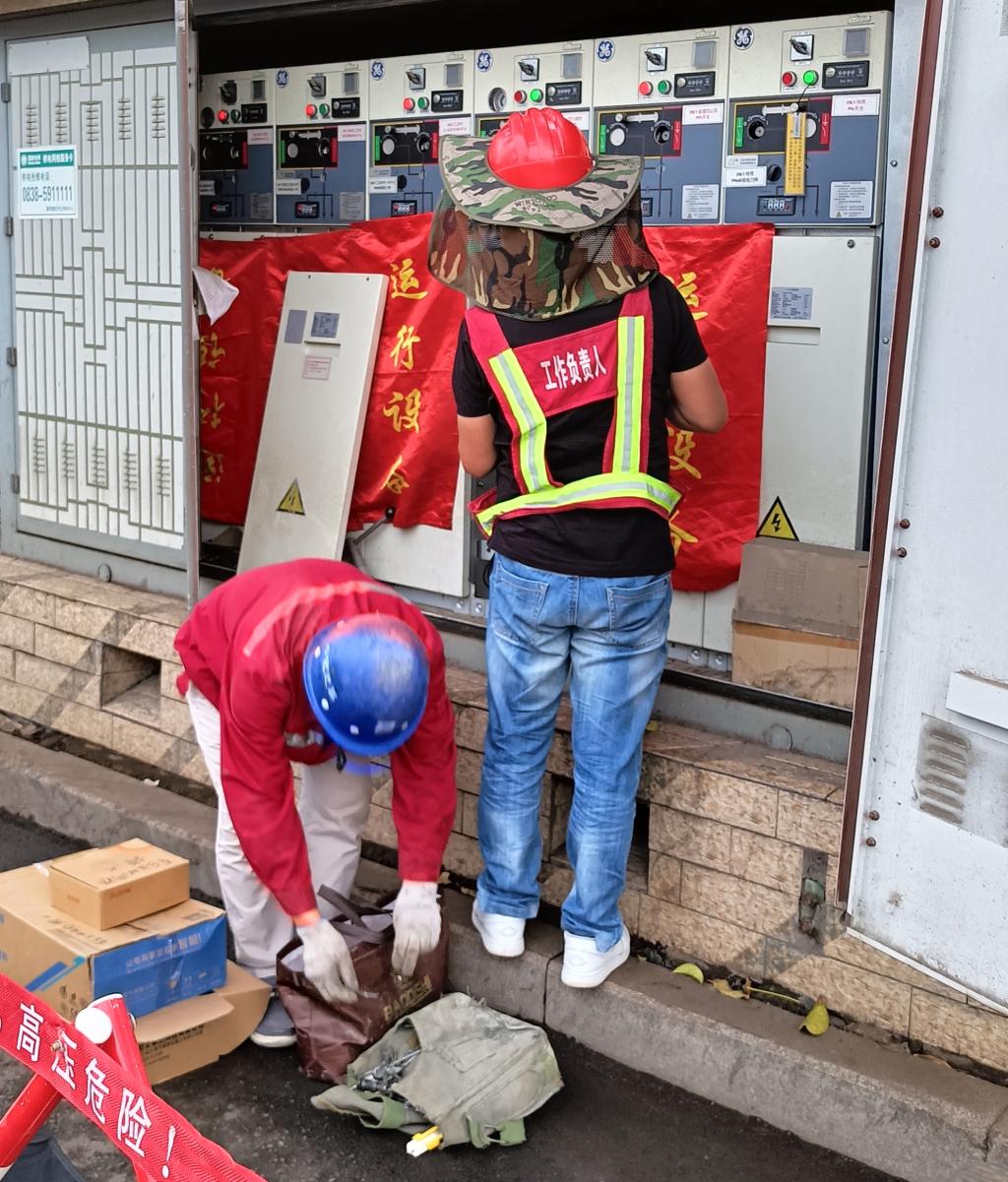

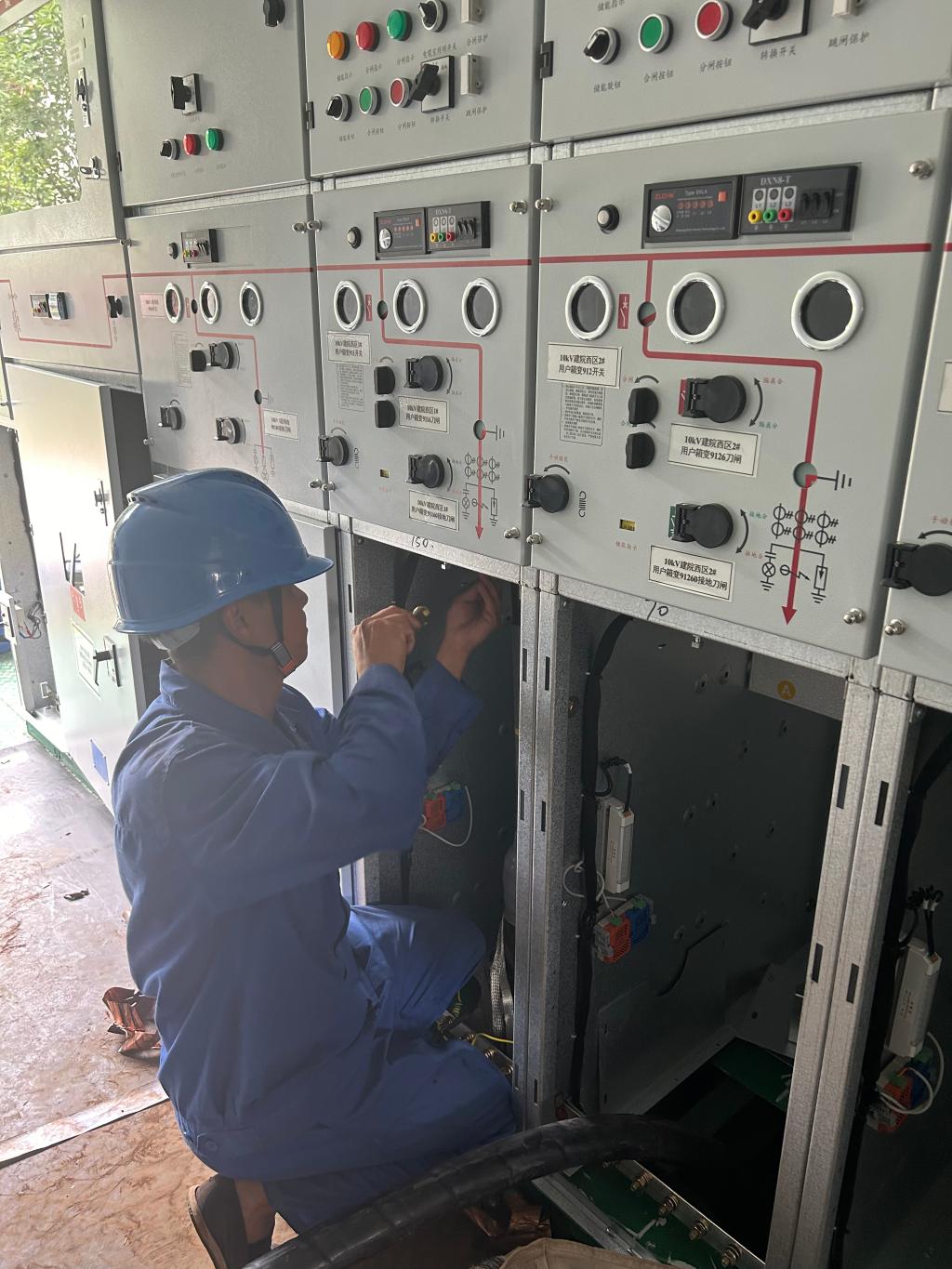

2024年6月16日,德阳校区的配电扩容、改造、升级工程完成了最后的高压线路外接工作,为学校即将进行的学生宿舍空调安装提供了有力保障。


该工程于2024年1月10日开始建设,并于2024年5月27日通过了德阳市供电部门的验收。由于高压外接线工作需要临时切断学校所有电源,因此必须在学校无活动的周末进行。经过后勤基建处与学生处、教务处等相关部门的紧密沟通,最终选择了上周末进行高压外接线工作。




接线工作完成后,学校的电力系统将新增一个备用电源,极大地降低了学校长时间断电的风险,有力地保障了学校教学等活动的正常运行。同时,接线工作的完成也标志着学校解决了学生宿舍夏季炎热难耐、进行空调安装项目中的电力问题,为即将进行的空调安装打下了坚实的基础。

成都校区电力配电扩容、改造、升级工程已于4月8日通过供电部门验收,并正常供电。

    据悉,2024年学校政采项目学生公寓空调安装项目已于6月11日完成招标采购,6月12日省采购中心已发布中标(成交)结果公告,中标供应商为四川长虹空调有限公司。

    6月13日下午,国资处召开学生公寓空调安装工作推进会,后勤基建处、学生处、学校法务与四川长虹空调有限公司参加了会议,商讨学生公寓空调安装后续事宜,会议研究制定了空调安装工作方案并组织实施合同的签订,突出重点、关注细节,在确保安全与质量的前提下,加快推进安装进度,争取学生公寓空调尽快投入使用。
